作为海内智慧机场建设的“先行者”,,,,,,,深圳机场现在正在全力打造国际航空枢纽,,,,,,,构建“未来机场数字化平台”。。。。。。
其中未来机场二期建设目的之一就是完善ICT基础设施,,,,,,,深圳机场UPS主机替换刷新项目作为营业支持的基础能源,,,,,,,betway西汉姆官网作为本次刷新项目的服务商,,,,,,,将通过深耕营业、全力、深度加入,,,,,,,更好地服务‘未来机场’建设。。。。。。
机场数管中心总司理体现:深圳机场UPS主机替换刷新项目是机场高层向导亲自挂帅的“未来机场”二期重点工程,,,,,,,将对机场航站楼、ITC大楼多个主要机房老旧UPS主机接纳在线割接替换计划。。。。。。
自4月份入场以来,,,,,,,深圳机场数管中心UPS专项组举行了长达
2个半月的现场勘查及计划优化讨论
涉及40+个割接计划迭代
20+次周例会
30+次现场调研
25+次在线评审
最终确立了11个局点夜间变换的操作要领。。。。。。

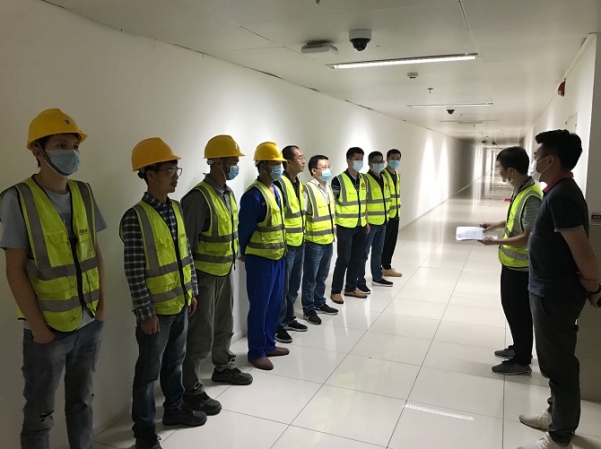

入场前清静生产交底
施工历程中EHS防护

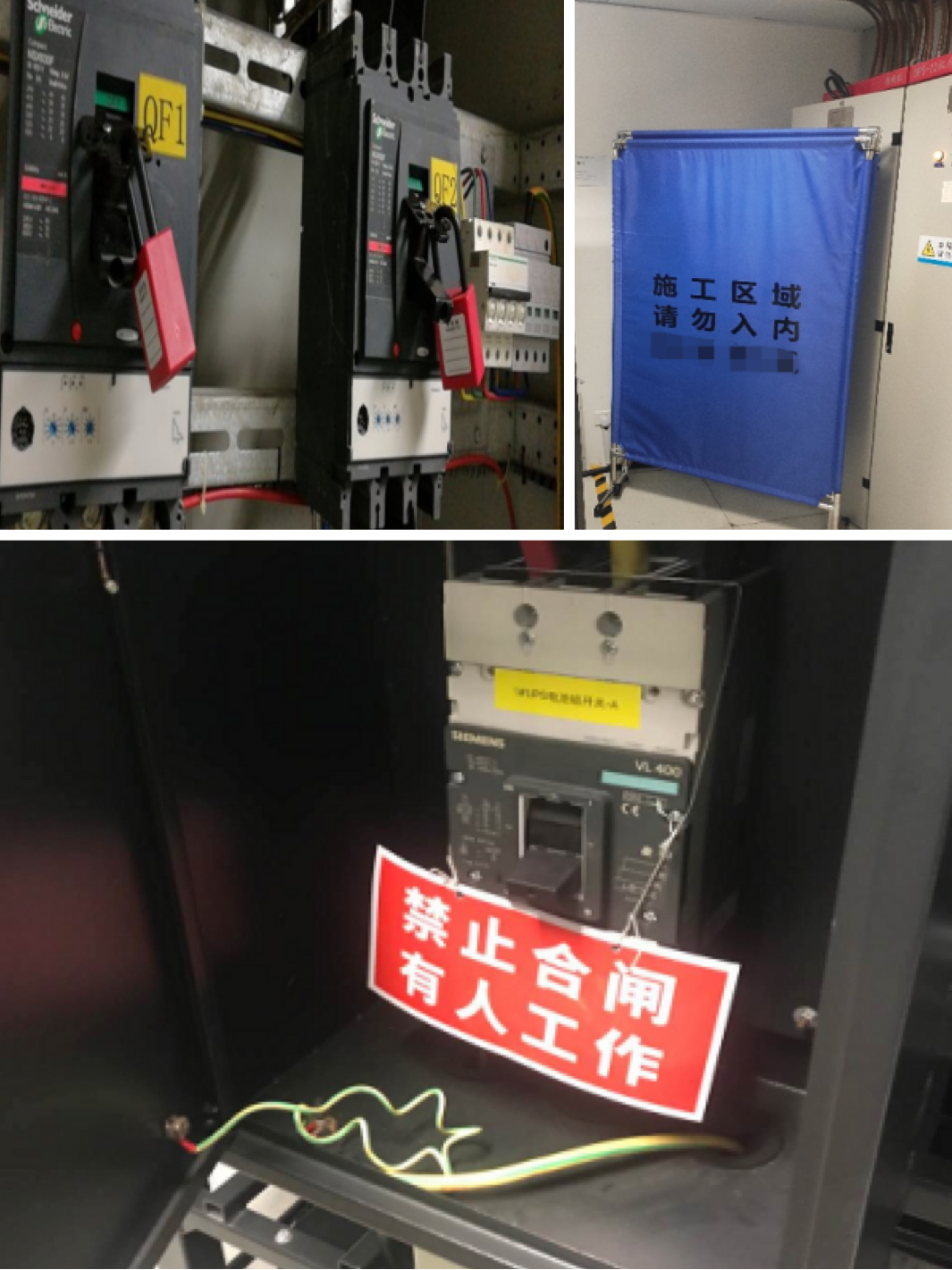

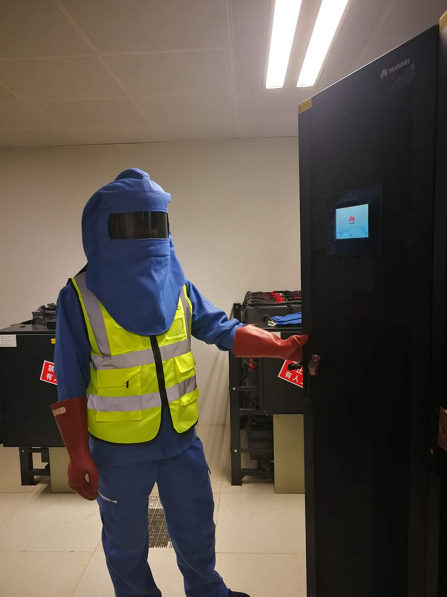

施工历程中PPE防护

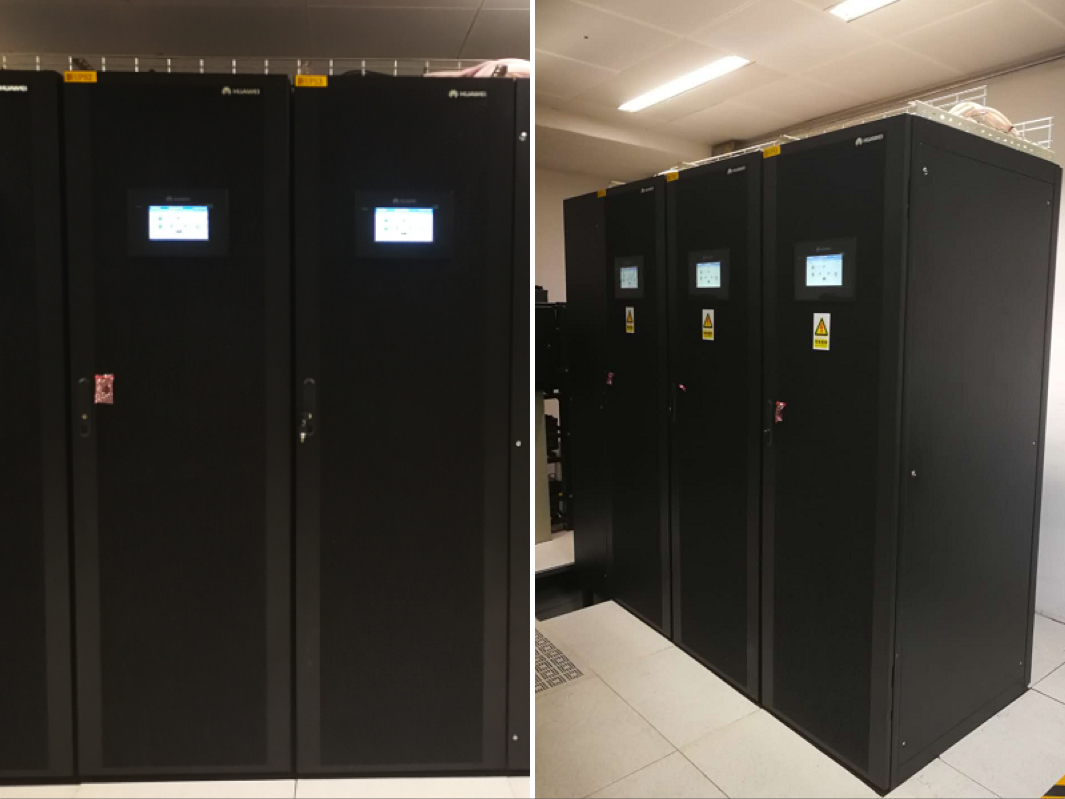

割接乐成现场
从7月最先,,,,,,,一战打响,,,,,,,夜间变换履历了6个局点,,,,,,,288小时的现场操作值守,,,,,,,一连六战六捷,,,,,,,操作历程零失误,,,,,,,为后期的5个局点的变换重中维稳打下了基石,,,,,,,同时也提升了客户的知足度。。。。。。
